Энергетика

Запуск Загорской ГАЭС-2 отложен еще на пять лет

Срок запуска Загорской ГАЭС-2 в Сергиево-Посадском районе снова перенесен. Об этом сообщил журналистам заместитель министра энергетики Российской Федерации Вячеслав Кравченко. В связи со сложностью реализуемых технических мероприятий Загорская ГАЭС-2 будет введена в эксплуатацию на раньше 2024 года. К сентябрю 2018 года ПАО "РусГидро" должно предоставить промежуточный отчет об исполнении плана работ с учетом консервации ГАЭС.

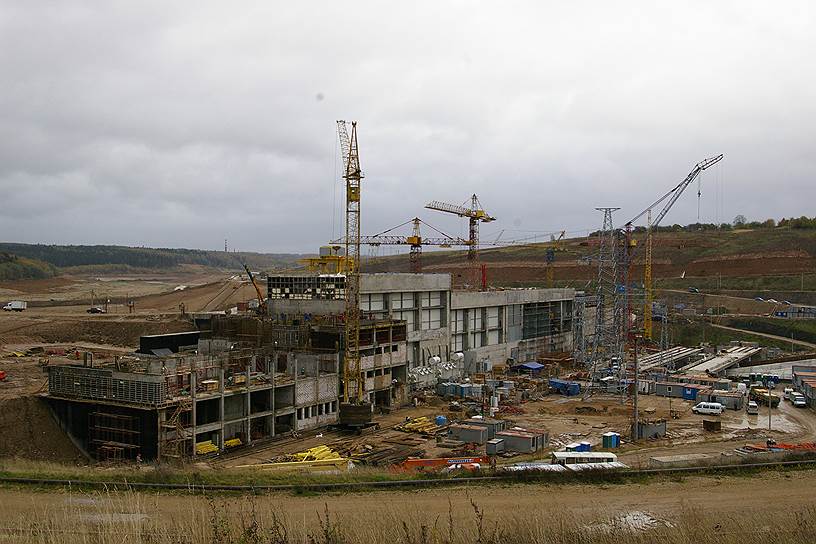

Загорская ГАЭС-2 строится с 2007 года. Сначала ее ввод был запланирован на 2014 год. Из-за размыва грунта и осадки здания в 2013 году работы не были завершены в срок. В 2016 году ПАО "РусГидро" объявило, что первая очередь станции будет запущена в начале 2019-го, а вторая - в 2020 году. В 2017 году было принято решение о консервации Загорской ГАЭС-2 на два года. Затраты на восстановление станции оцениваются в 44 миллиарда рублей. Проектная установленная мощность станции составляет 840 МВт.

2218

Модуль "Форум" не установлен.

Смотрите ещё

Новости по теме
