Энергетика

Решение по Загорской ГАЭС-2 еще не принято

Решение о строительстве Загорской ГАЭС-2 будет принято в третьем квартале 2017 года. Об этом сообщил на телеконференции член правления, первый заместитель генерального директора "Русгидро" Джордж Рижинашвили.

"По Загорской ГАЭС-2 ожидаем результатов независимой технической экспертизы в III квартале 2017 г. После этого сможем рассмотреть модель управления и дальнейшей реализации данного проекта", - сказал он.

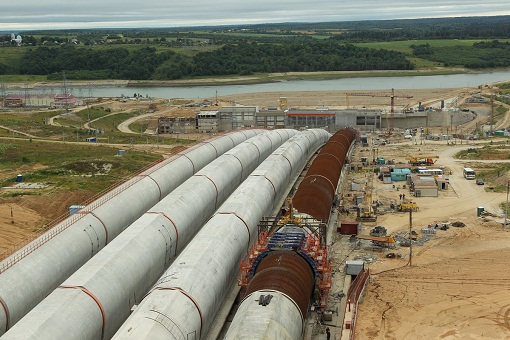

Ранее сообщалось, что решение по Загорской ГАЭС-2 будет принято в мае текущего года. Подтопление на строящейся Загорской ГАЭС-2 произошло в сентябре 2013 года. Последующими исследованиями, в том числе путем бурения скважин в районе правой части строения были обнаружены размывы грунта. Образование этих размывов послужило причиной просадки здания ГАЭС.

3252

Модуль "Форум" не установлен.

Смотрите ещё

Новости по теме
